  连日来,桦川县充分利用项目施工的黄金时期,协调解决项目建设过程中遇到的难点问题,加快推进风力发电项目建设,用实干奏响最美旋律!

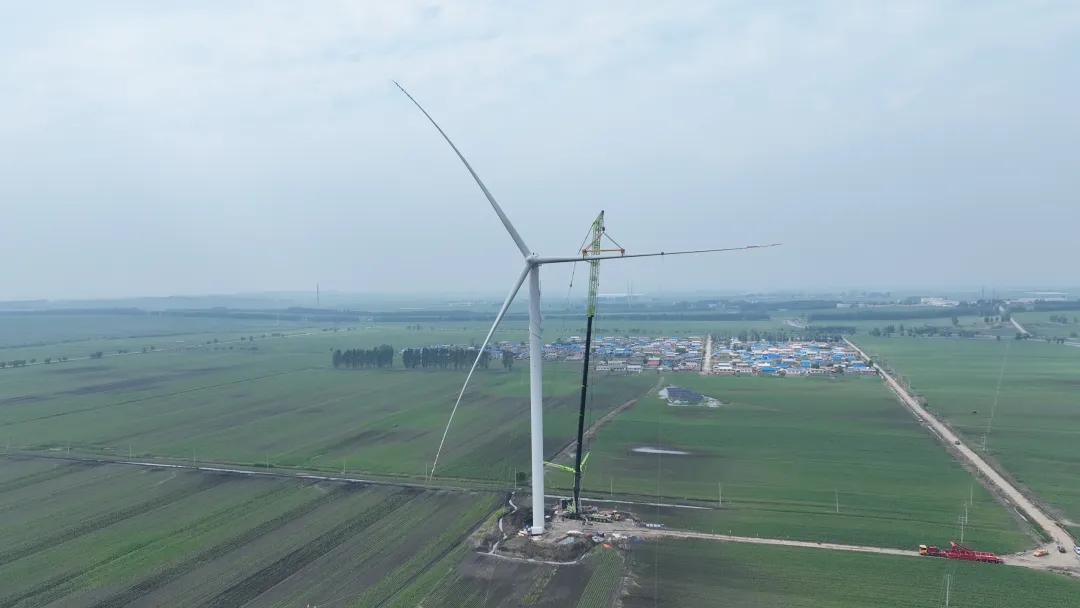

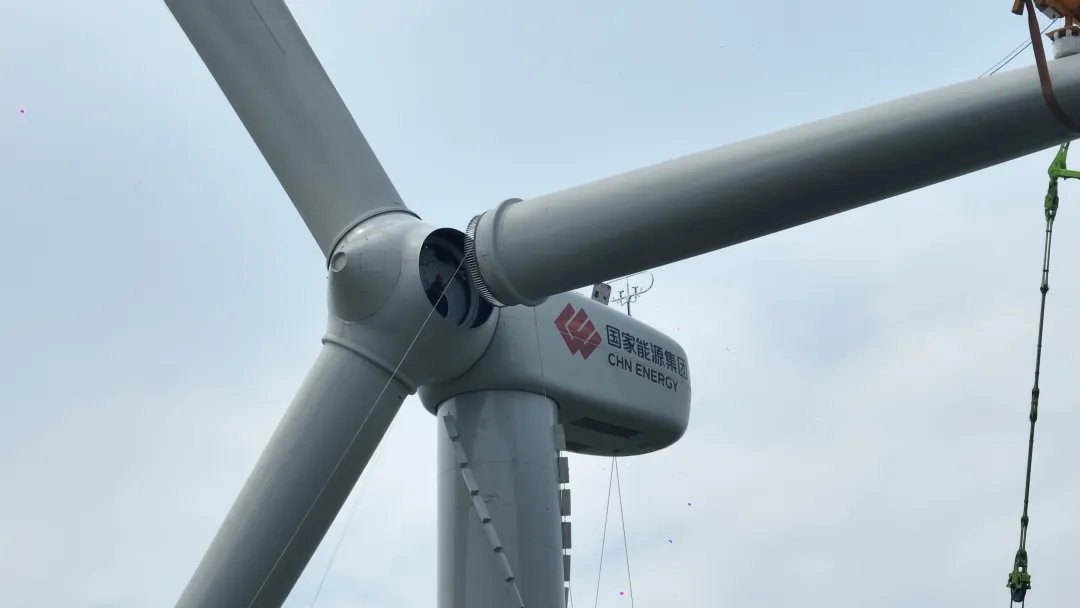

  在桦川县四马架镇建设容量100兆瓦的风机吊装建设项目现场,工人们正在有条不紊地对风机最后一片叶片进行吊装。叶片吊装是风机组装的重点也是难点,风机单叶片重量近30吨,长度达到95.5米,为了保证叶片顺利完成吊装,工人需在吊装前对吊具和吊带进行反复的检查和调试,而这个过程需要近2个小时完成。

  风机吊装指挥调度工程师 马启明

  起吊前要检查好这个吊带有无破损,然后吊具是否正常,这些都准备好以后,试一下这个吊具,因为他是连电的,测一下这个吊具是否能正常脱销打销,然后把底下这个吊带去给他脱下来,这个必须要试好才可以上天,才可以吊装、起吊。

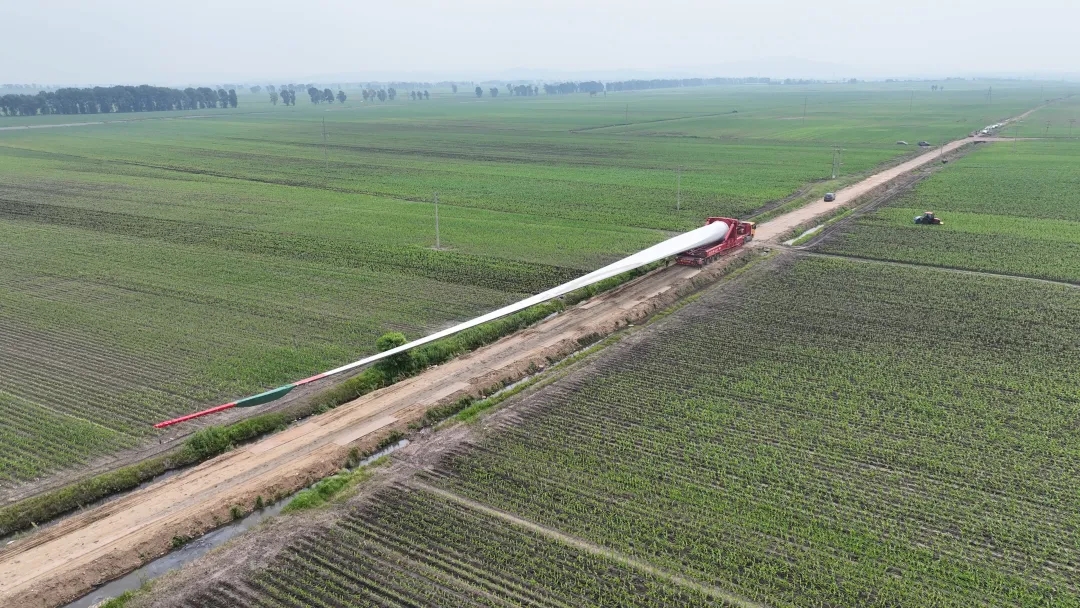

  黑龙江桦川储能装置实证风电项目总占地面积68.76平方千米,建设容量100兆瓦,拟安装20台单机容量5000千瓦风电机组和一座升压站,由于前期雨水较大,又都是大型设备,运输成为了装机工作中必须要迈的一道坎。

  黑龙江桦川储能装置实证风电

  项目经理 林春来

  我们风机吊装存在道路运输的问题,县发改局跟交通局进行沟通,然后给我们协调让大件运输车能进来,再一个今年道路泥泞,我们进不来,需要大量铁板来铺道,因为我们对周边不熟悉,发改部门及时给我们联系周边的企业还有一些建筑施工队伍,给我们联系铁板也都联系到位了,对我们项目推进给予了很大的帮助。

  目前项目20台风电机组轮毂都已经吊装完成,风机叶片吊装工作和升压站建设工作正在有序进行中,预计9月末风电机组将全部完成吊装工作,整个项目预计年底全部完成。
